În luna totalizărilor, când trecem în revistă principalele realizări ale anului încă în curs, Administrația Națională a Drumurilor prezintă progresele înregistrate în implementarea proiectelor rutiere finanțate din surse externe.
În 2025, AND a continuat implementarea proiectelor de infrastructură rutieră susținute de partenerii externi. Fiecare șantier deschis, fiecare kilometru aflat în reabilitare și fiecare contract pregătit pentru lansare reflectă angajamentul ferm de a alinia Republica Moldova la standardele europene și de a moderniza rețeaua rutieră națională.

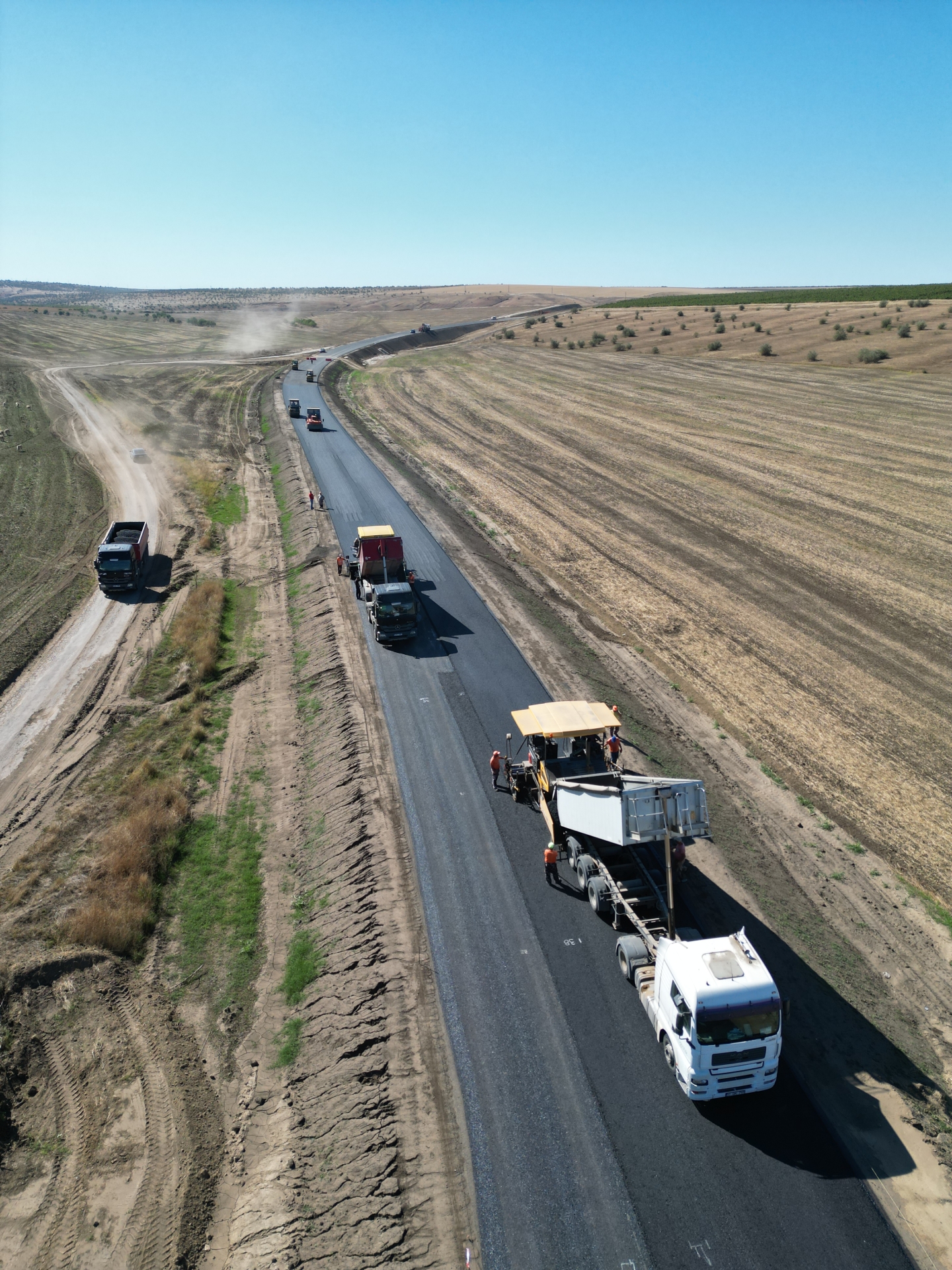

Astfel, în prezent sunt în execuție 234,32 km de drumuri, cu o valoare totală a contractelor de 230,7 milioane euro. Progresul fizic general al proiectelor este de 75%, iar plățile efectuate însumează 118 milioane euro.
Cu suportul Băncii Europene pentru Reconstrucție și Dezvoltare BERD și Băncii Europene de Investiții BEI, în acest an sunt în curs de implementare 8 obiective strategice, amplasate în diferite regiuni ale țării, după cum urmează:

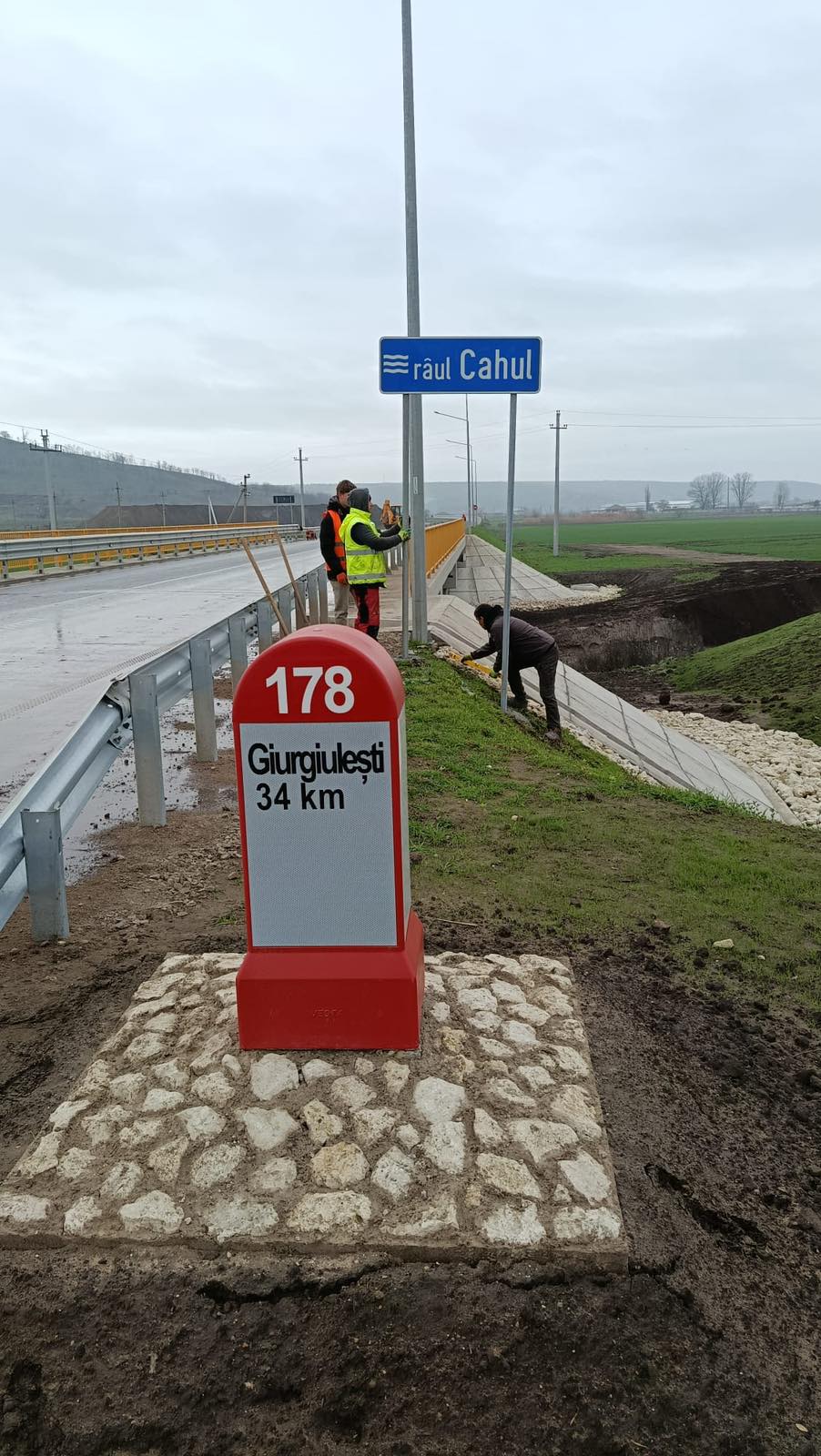

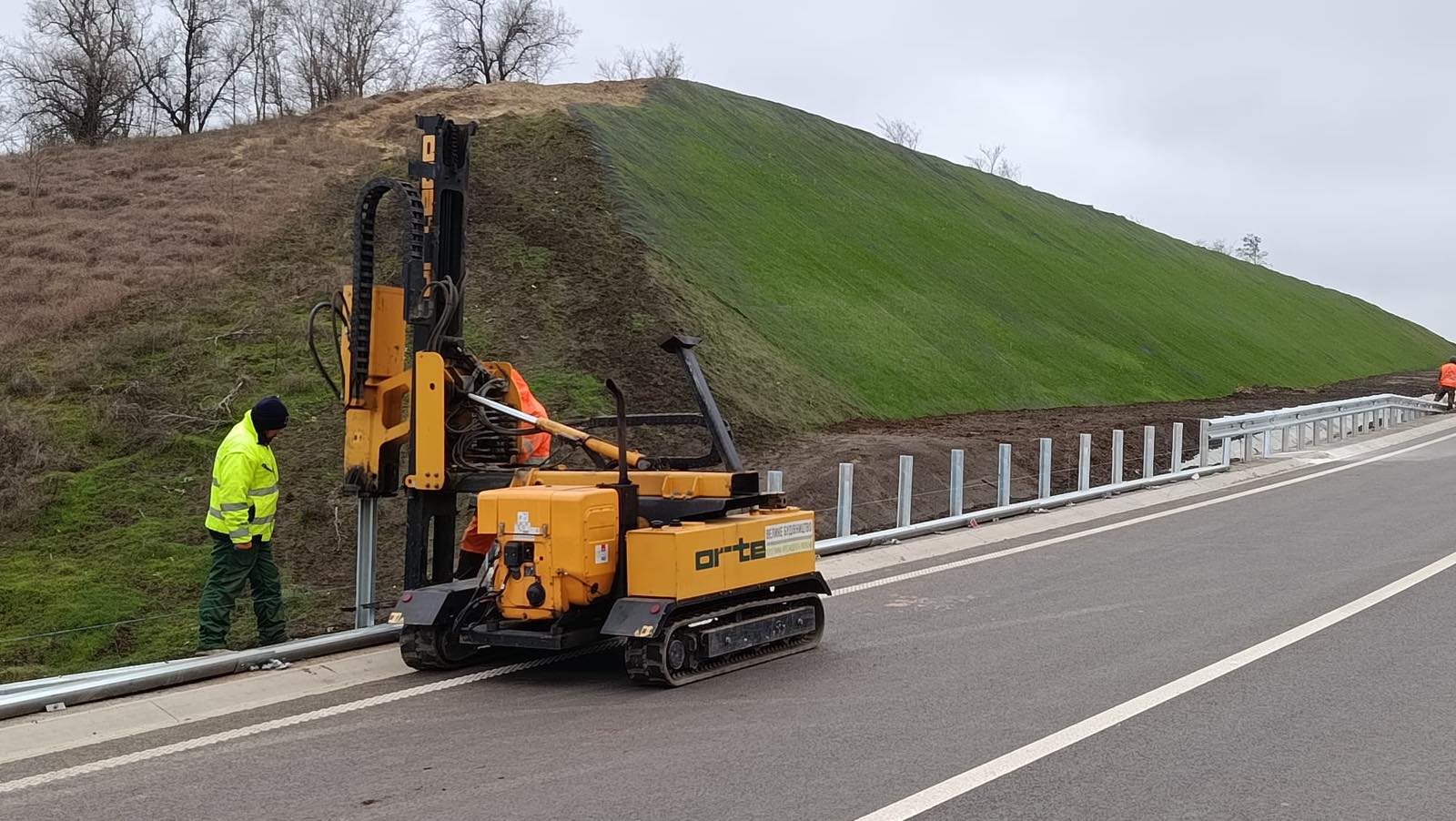

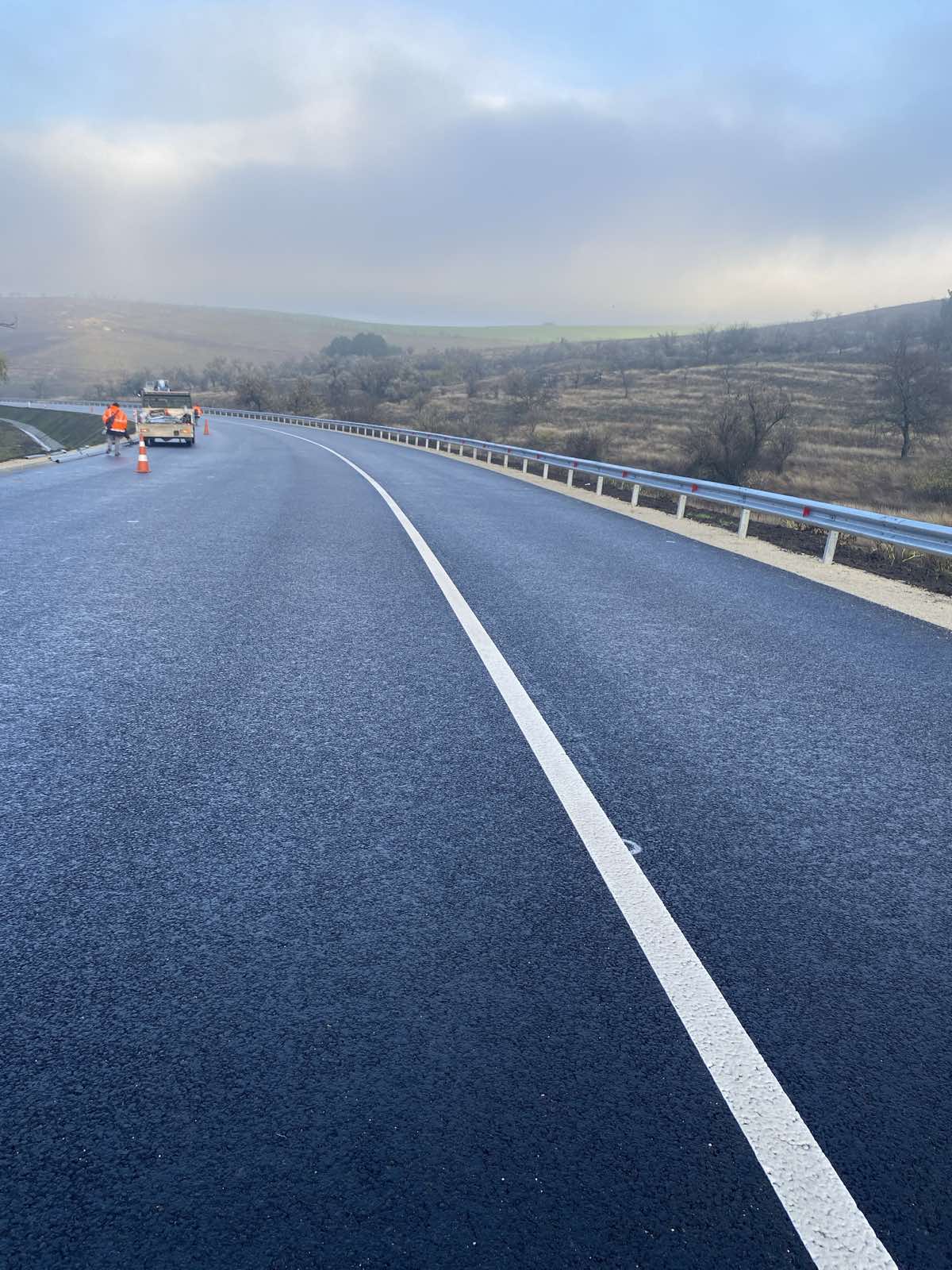

- M3 Chişinău – Comrat – Giurgiuleşti – frontiera cu România, km 0+000 – km 8,580, ocolirea Vulcănești. Proiectul a ajuns la un progres de 93,36%, are o valoare contractuală de 21,29 milioane euro și plăți efectuate de 14,2 milioane euro. Lungimea sectorul dat este de 8,58 km.

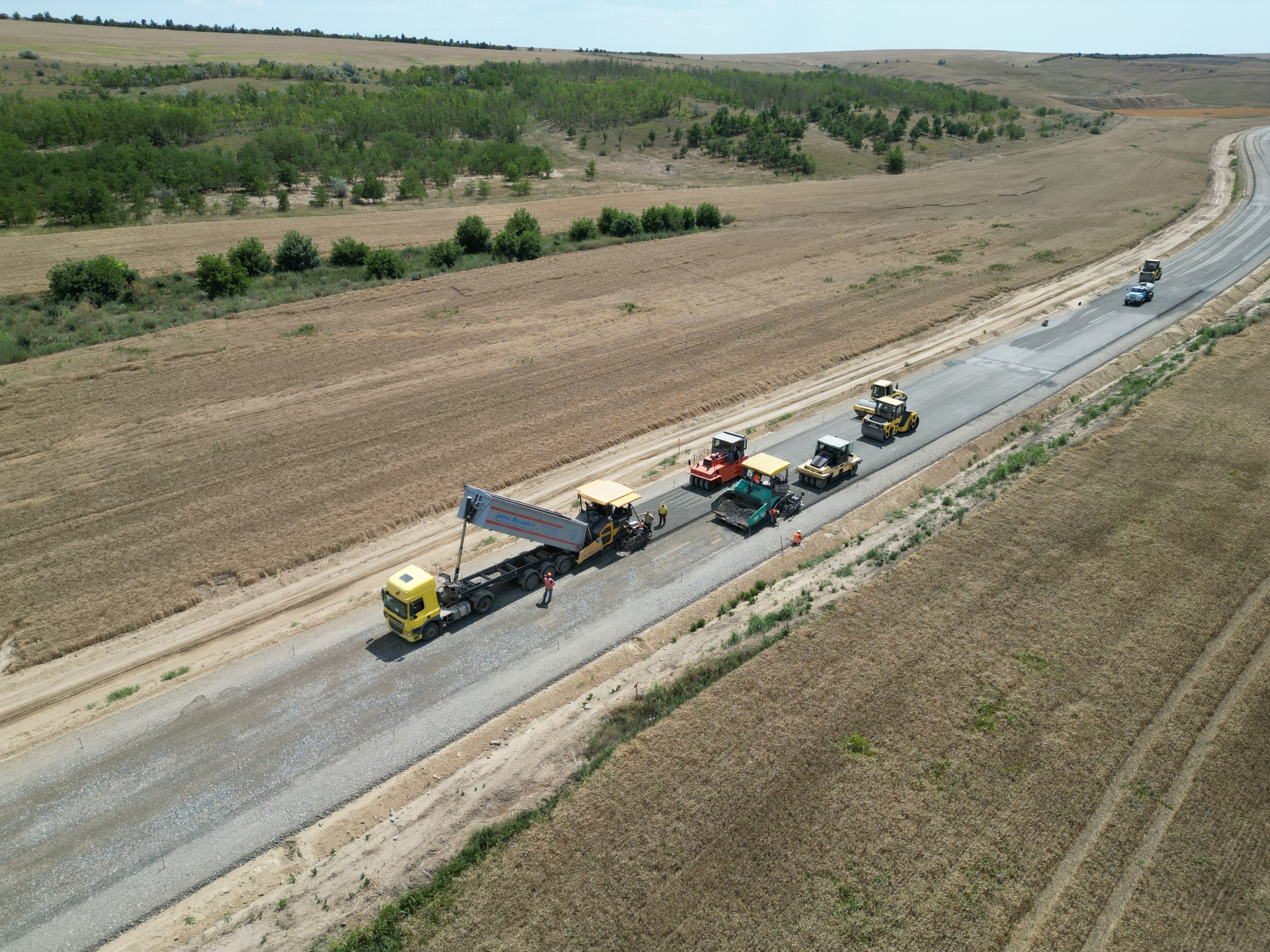

- R33 Hîncești – Lăpușna – M1 – Lapusna – M1, km 0+00 – km 37+200. Lucrările la acest obiectiv sunt realizate în proporție de 76,48%, contractul având o valoare de 38,74 milioane euro, dintre care 25,34 milioane euro au fost achitați. Lungimea totală a sectorului este de 37,2 km.

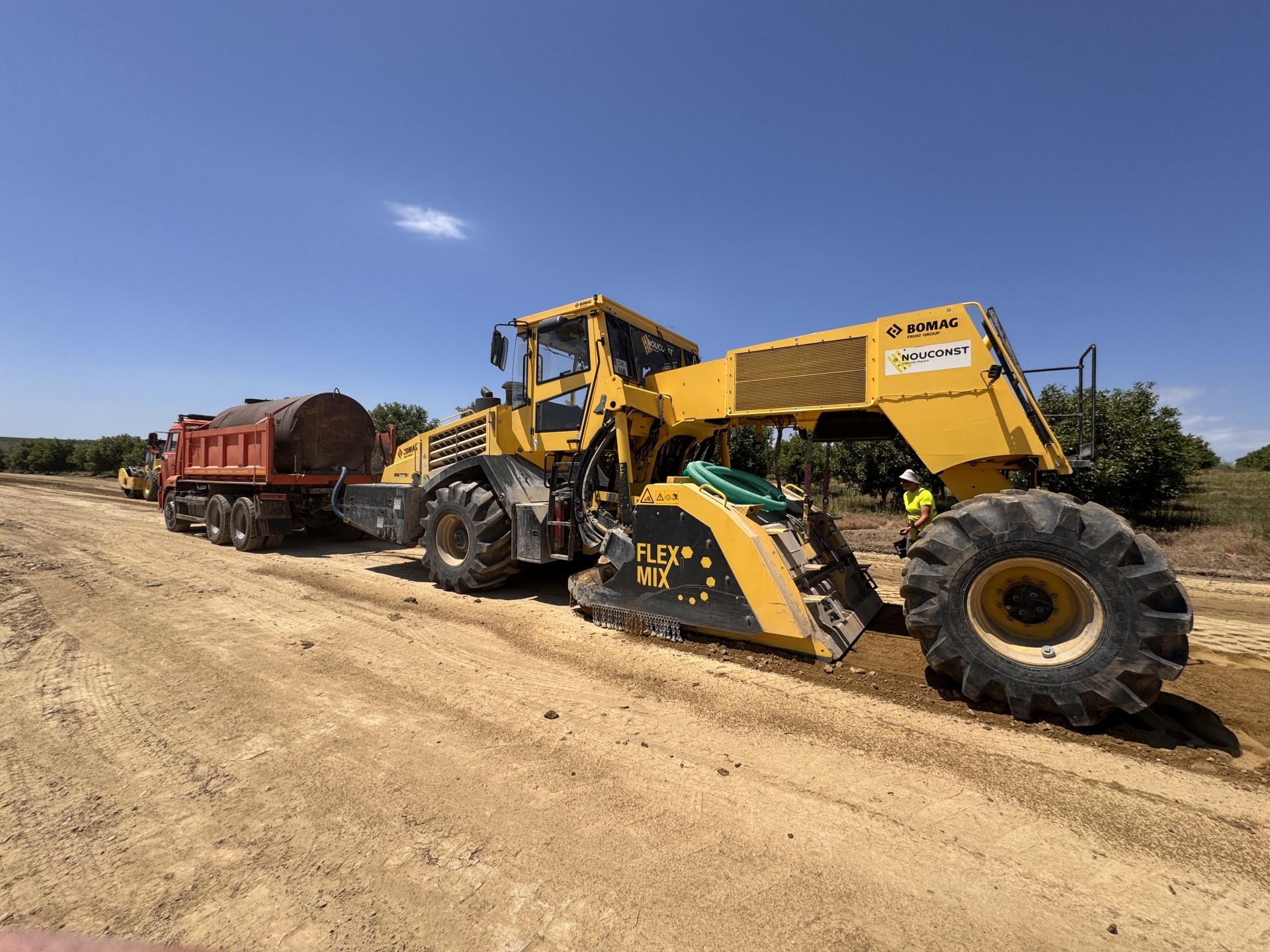

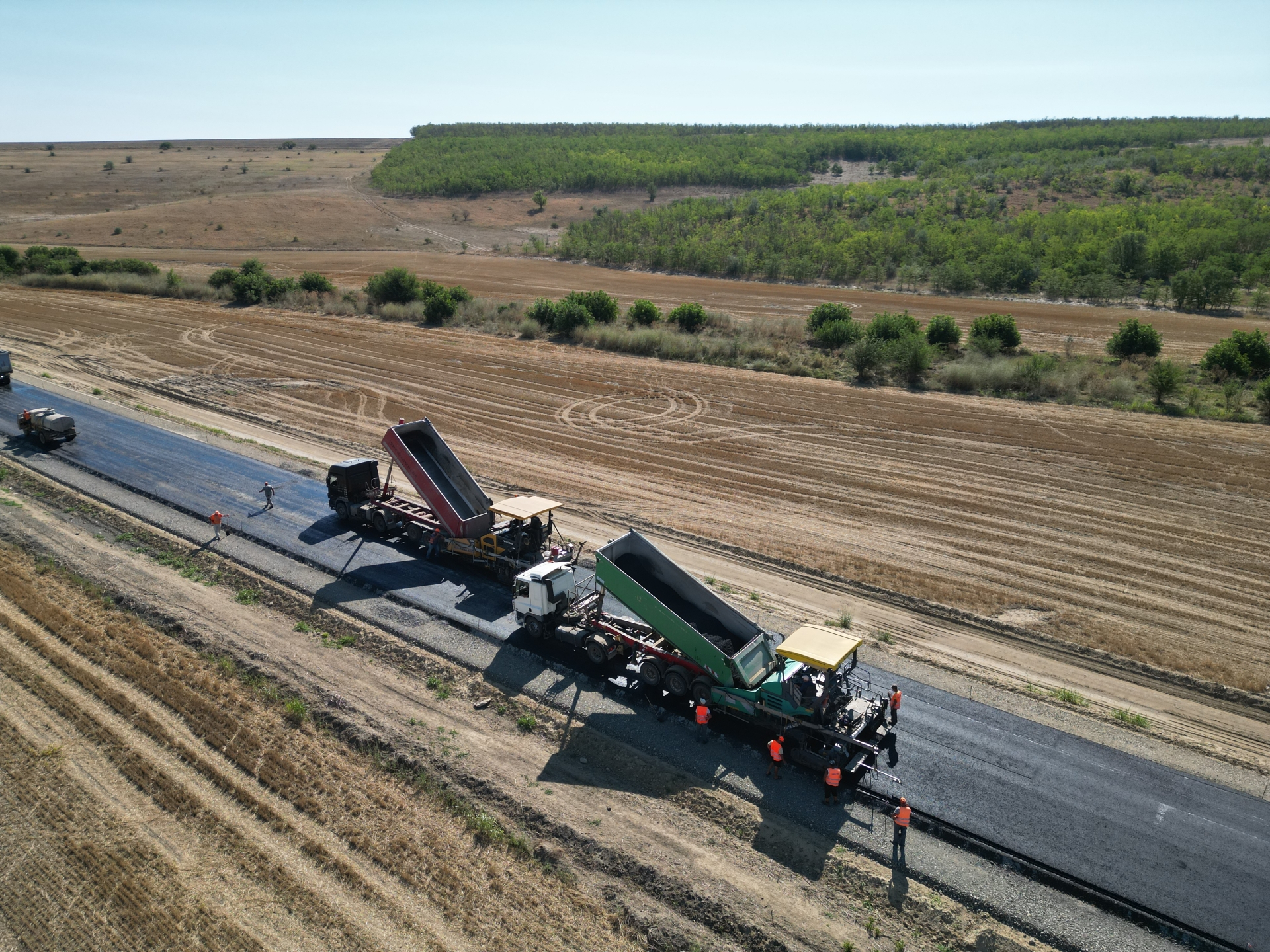

- R34 Hîncești – Leova – Cahul, Loturile 1 și 2, cu o lungime totală de 83 km, are un progres fizic de 65,28%. Valoarea contractului este de 56,49 milioane euro, dintre care au fost efectuate plăți în sumă de 46,94 milioane euro.

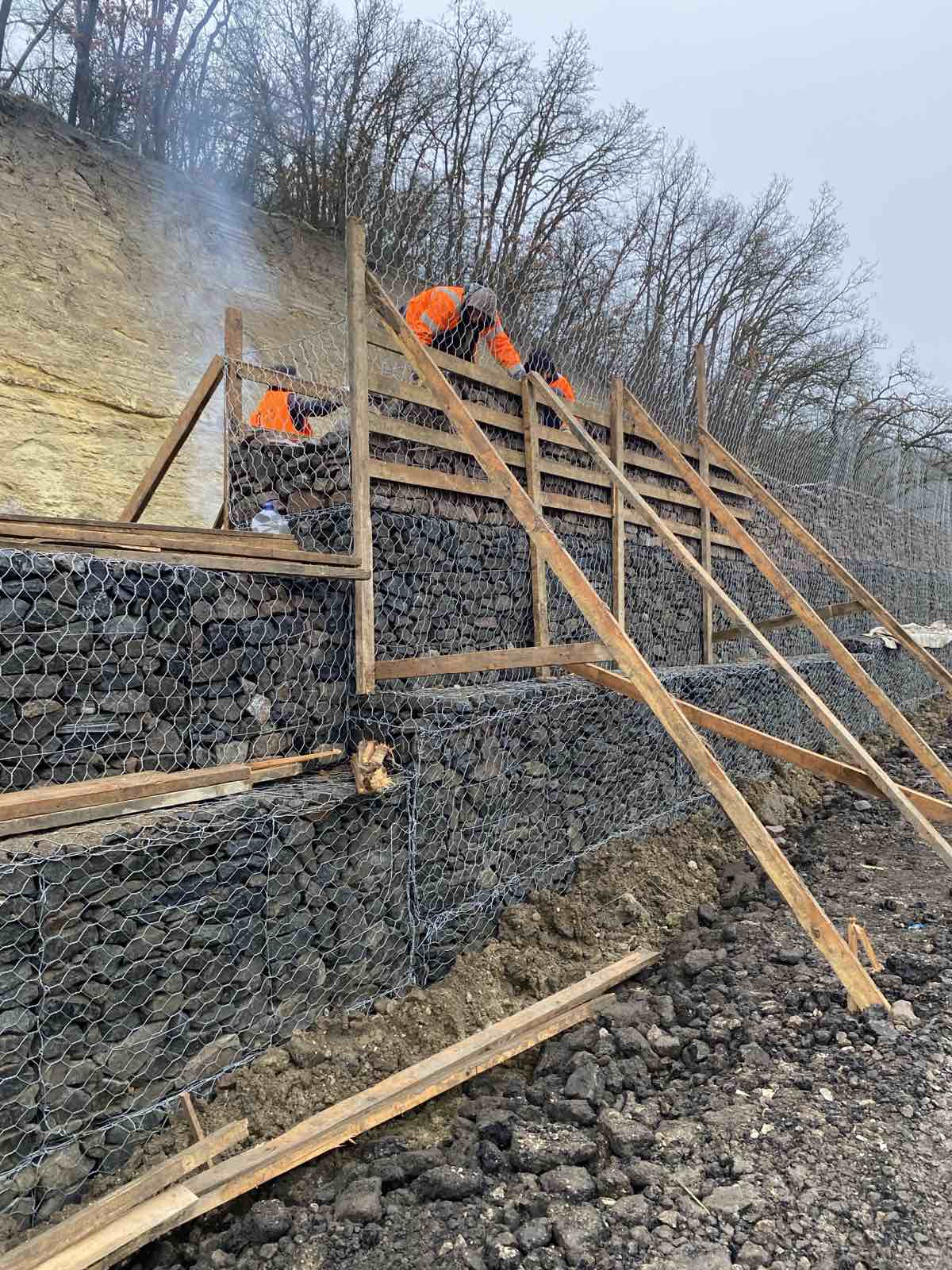

- R14: R6 –Codrul Nou – Soroca – Unguri – frontiera cu Ucraina km 92+620 – km 123+620, cu o lungime totală 31 km și un progres de execuție de 58,74%. Valoarea contractului constituie 34,63 milioane euro, dintre care au fost achitați 22,26 milioane euro.
- R8.1: R8 – Arionesti – R14, km 0+00 – km 9+470, cu o lungime de 9,47 km, unde lucrările au grad de execuție de 66,59%. Valoarea contractuală a acestui proiecte este de 9,24 milioane euro, cu plăți efectuate de 3,99 milioane euro.
- M3 Chişinău – Comrat – Giurgiuleşti – frontiera cu România, ocolirea Slobozia – Mare, km 0+00 – km 16+598, cu o lungime de 16,6 km. Proiectul este realizat în proporție de 68%, valoarea contractului fiind de 10,45 milioane euro, dintre care s-au achitat 3,07 milioane euro.

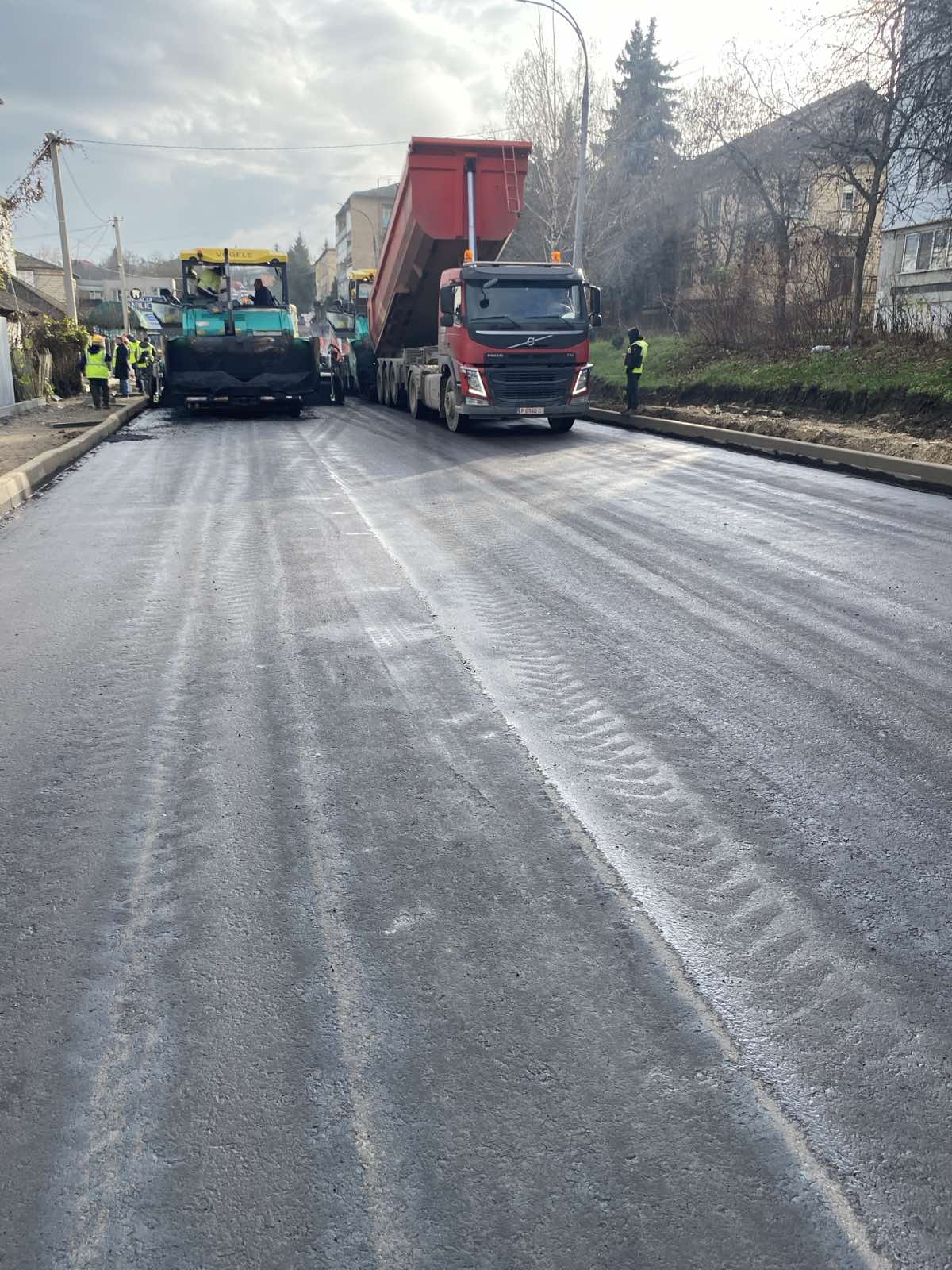

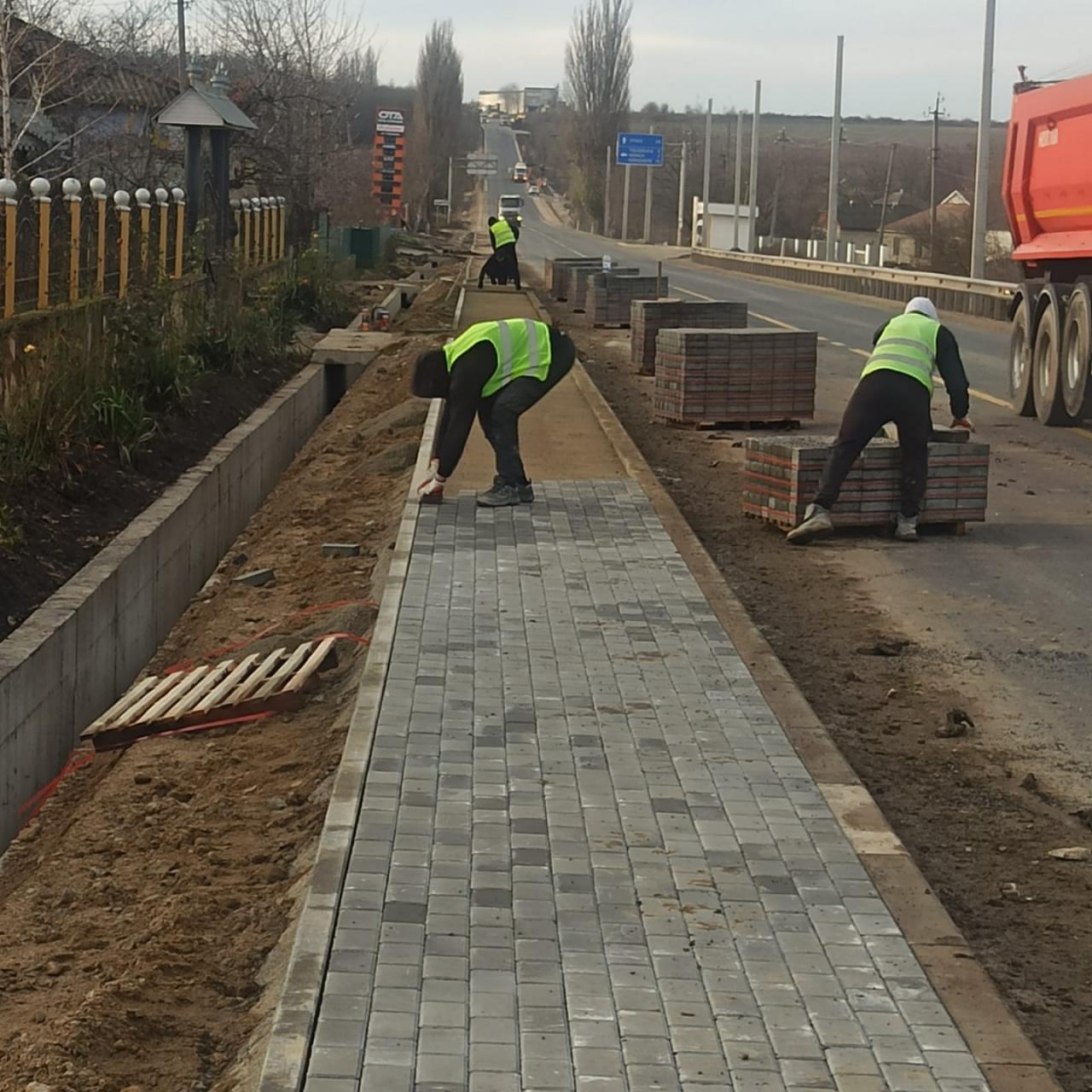

- Orașul Sîngerei – str. Independenței, faza II. Lucrările de construcție a trotuarelor pe o lungime de 6,47 km sunt finalizate în proporție de 99,77%, contractul având o valoare de 2,69 milioane euro, cu 2,26 milioane euro achitați.
- R34 Hîncești – Leova – Cahul, Lotul 3, cu o lungime totală de 42 km. Contractul, semnat în 2025, are o valoare de 57,13 milioane euro.
Pe lângă progresele înregistrate pe șantierele în lucru, precizăm că două obiective majore sunt în etapa finală de implementare. Vorbim despre ocolirea orașului Vulcănești și strada Independenței din orașul Sîngerei, faza II, ambele urmând a fi finalizate până la sfârșitul anului curent. Aceste proiecte vor îmbunătăți semnificativ siguranța rutieră, mobilitatea locală și națională precum și confortul participanților la trafic.
O altă realizare importantă a acestui an o reprezintă proiectele noi care se află în diferite stadii de pregătire sau licitație. Acestea vizează coridoare rutiere strategice și sectoare de drum ale rețelei naționale, care la moment sunt în etapă de proiectare sau pregătire a documentelor de licitație.
Astfel, este în derulare procedura de licitație cu termenul-limită de depunere a ofertelor stabilit pentru 18 decembrie 2025, pentru Coridorul 8:
- LOT 1 G88: Cornești – Boghenii Noi – Năpădeni – M5 km 0+00 – km 16+200;
- LOT 2. s2.1 G88: Cornești – Boghenii Noi – Năpădeni – M5 km 16+200 – km 25+090;
- LOT 2 s.2.2 G86: G88–Dereneu–G85 km 0+00 – km 8+395.
De asemenea, printre proiectele pentru care se află în curs de pregătire documentația de licitație se numără:
- M3 Chişinău – Comrat – Giurgiuleşti – frontiera cu România, ocolirea Cimislia – 7,39 km;
- M5 Frontiera cu Ucraina – Criva – Bălți – Chișinău – Tiraspol – frontiera cu Ucraina, km 103+750 – km 133+00;
- M1 Frontiera cu România – Leuşeni – Chişinău – Dubăsari – frontiera cu Ucraina km 0+000 -km 9+000; km 9+000 – km 39+000; 39+000 – km 61+750; km 61+750 – km 85+460;
- Coridorul 5 care cuprinde sectoarele G33: R12 – Mîndîc – Zgurița – Mărculești – R13, km 41+035 – km 48+860 și km 48+860 – km 58+660; G35: R14 – Țepilova – Vanțina – Căinarii Vechi – G33, km 0+117 – km 9+750 și km 9+750 – km 19+463;
- Coridorul 24 care cuprinde sectoarele G133: G132 – Tartaul – Gotești – R34, km 0+00 – km 14+930; G132: R35 – Baimaclia – Taraclia de Salcie – R32, km 14+220 – km 20+350; G131: R35 – Bobocica – G132, km 0+000-km 12+000 și km 12+000-km 22+110;
- Punctele de trecere a frontierei Leușeni-Albița km 0+000 – km 1+000 și PTF Ungheni-Ungheni.
Rezultatele obținute pe parcursul acestui an reconfirmă angajamentul AND pentru dezvoltarea infrastructurii naționale. Cu susținerea partenerilor externi și prin angajamentul echipelor noastre continuăm să construim o rețea rutieră modernă, sigură și aliniată standardelor europene în beneficiul cetățenilor.
Mulțumim tuturor partenerilor internaționali pentru sprijinul constant în modernizarea infrastructurii naționale. Prin astfel de proiecte, consolidăm legătura dintre comunități și contribuim la dezvoltarea durabilă a țării.
